14 октября, 06:06
РусГидро получит отсрочку на ввод новых энергоблоков Нерюнгринской ГРЭС до конца 2027 года


Коммерсантъ

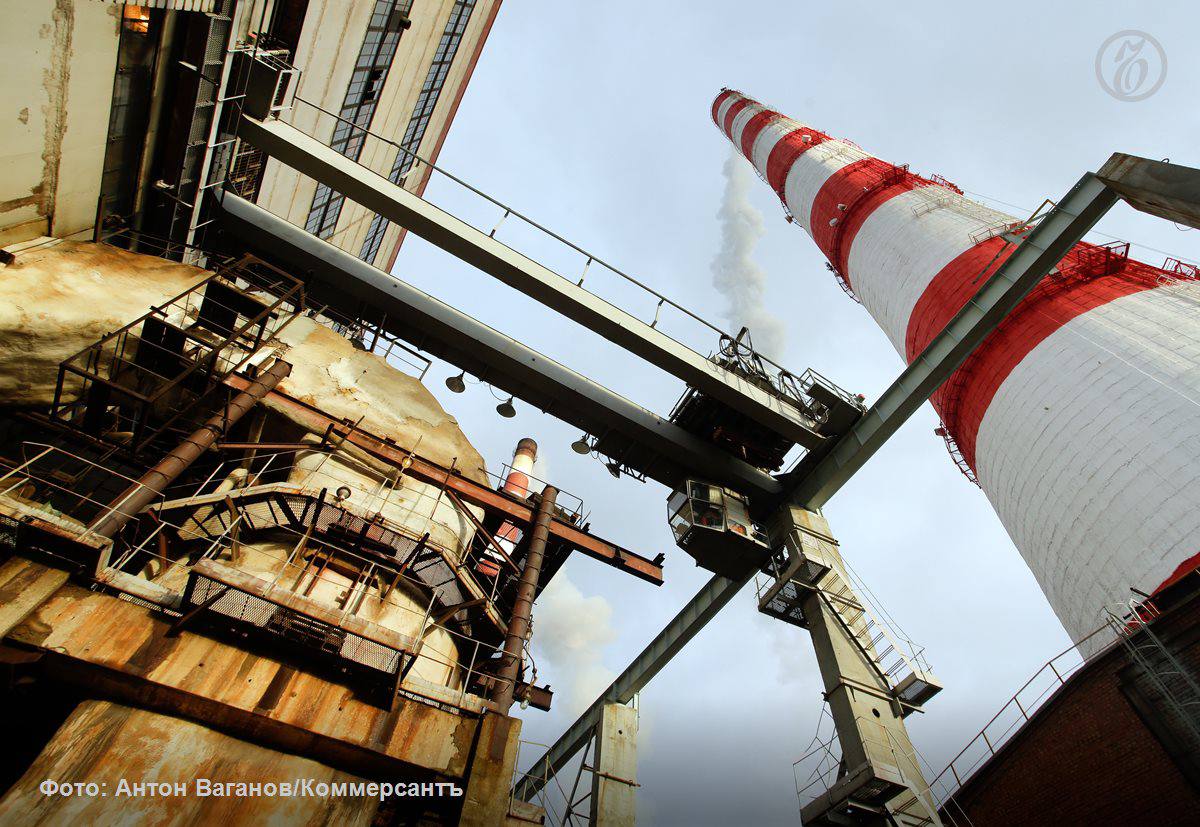

РусГидро получит нештрафуемую двухлетнюю отсрочку по запуску новых энергоблоков на Нерюнгринской ГРЭС в Якутии Речь идет о переносе сроков ввода в эксплуатацию двух угольных энергоблоков мощностью по 225 МВт с января 2026 на конец 2027 года Среди причин проблемы с поставками оборудования со стороны Силовых машин РусГидро также предупреждает о грядущих задержках с возведением новых энергоблоков на Якутской ГРЭС 2 и Артемовской ТЭЦ 2 Аналитики указывают что практика нештрафуемых отсрочек для инвесторов ставит под сомнение рыночные принципы определения доходности на энергорынке Ъузнал
Общество5 часов назад

⚡️В энергетике
По данным Ъ правительственная комиссия по развитию электроэнергетики заседание которой запланировано на 15 октября даст РусГидро нештрафуемую отсрочку на вводы в эксплуатацию двух угольных энергоблоков Нерюнгринской ГРЭС Якутия мощностью по 225 МВт с января 2026 на 31 декабря 2027 года Даты начала поставки мощности будет перенесена на апрель 2028 года Перенос сроков связан с высокой загрузкой производственных мощностей Силовых машин
Общество4 часа назад

BigpowerNews
РусГидро может получить нештрафуемую двухлетнюю отсрочку по запуску новых энергоблоков на Нерюнгринской ГРЭС в Якутии Как сообщает Коммерсант это следует из материалов заочной правительственной комиссии по развитию электроэнергетики которая пройдет 15 октября Речь идет о переносе сроков ввода в эксплуатацию двух угольных энергоблоков мощностью по 225 МВт с января 2026 на 31 декабря 2027 года даты начала поставки мощности на апрель 2028 года В материалах правкомиссии говорится что перенос сроков связан с высокой загрузкой производственных мощностей Силовых машин Ранее правительство приняло решение о приоритизации поставки оборудования для Нерюнгринской ГРЭС за счет переуступки очереди с проектов модернизации Пермской ГРЭС и Костромской ГРЭС Интер РАО При этом Минэнерго готово скорректировать дату запуска проекта только при условии если РусГидро изменит график поставки паротурбинных установок для Силовых машин на 31 июля 2026 года и 28 июня 2027 года соответственно РусГидро также просит правительство рассмотреть возможность переносов сроков вводов и для новых энергоблоков для второй очереди Якутской ГРЭС 2 начало поставки мощности июнь 2026 года и июль 2027 года и на Артемовской ТЭЦ 2 запуск в январе 2027 года Так глава РусГидро Виктор Хмарин предлагает главе Минэнерго Сергею Цивилеву сместить ввод первого энергоблока на Якутской ГРЭС 80 МВт на конец 2026 года дату начала поставки мощности установить на апрель 2027 года В 2022 году правительство решило строить на Якутской ГРЭС 2 паросиловые установки вместо газотурбинных что потребовало перепроектирования Из за загруженности производственных мощностей Силовых машин сроки изготовления газотурбинных установок для Артемовской ТЭЦ 2 также смещены на один квартал В связи с этим РусГидро просит перенести ввод объекта на июль 2027 года начало поставки мощности на 30 сентября 2027 года В РусГидро подтвердили что обратились в правительство за переносом сроков ввода новых энергоблоков на Нерюнгринской ГРЭС на конец 2027 года со стартом поставок мощности в апреле 2028 года в связи с задержкой поставок основного оборудования для энергоблоков
Общество3 часа назад

💰 WALL STREET PRO
СМИ HYDR валюта Ввод новых блоков Нерюнгринской ГРЭС будет сдвинут на два года По данным Ъ РусГидро получит двухлетнюю отсрочку по запуску 450 МВт мощности на Нерюнгринской ГРЭС при этом избегнув штрафных санкций Среди причин проблемы с поставками оборудования со стороны Силовых машин РусГидро также предупреждает о грядущих задержках с возведением новых энергоблоков на Якутской ГРЭС 2 и Артемовской ТЭЦ 2 Аналитики указывают что практика нештрафуемых отсрочек для инвесторов ставит под сомнение рыночные принципы определения доходности на энергорынке Подробнее в Ъ Внебиржевой курс доллара приблизился к 80 руб Новую неделю рубль начал с укрепления позиций против ведущих мировых валют так внебиржевой курс доллара приблизился к уровню 80 руб Укрепление рубля происходит несмотря на падение объемов экспорта а также сокращение продаж валюты Минфином Причины этого аналитики видят во все еще высоких ставках поддерживающих спрос на сбережения в рублях а также в низком спросе на импорт который наполовину оплачивается российской валютой Вместе с тем к концу года они не исключают роста курса доллара до 90 руб Подробнее в Ъ Аналитика Блокчейн Global Market
Общество3 часа назад

VM Finance
HYDR Русгидро обратилась к правительственной комиссии по развитию электроэнергетики с просьбой о переносе сроков запуска четвертого и пятого энергоблоков Нерюнгринской ГРЭС в Якутии в связи со сдвигом поставок оборудования Силовыми машинами Об этом ТАСС сообщили в пресс службе компании
Общество2 часа назад

Энергетика и промышленность России
Ввод новых блоков Нерюнгринской ГРЭС будет сдвинут на два года По данным Ъ РусГидро получит двухлетнюю отсрочку по запуску 450 МВт мощности на Нерюнгринской ГРЭС при этом избегнув штрафных санкций Среди причин проблемы с поставками оборудования со стороны Силовых машин РусГидро также предупреждает о грядущих задержках с возведением новых энергоблоков на Якутской ГРЭС 2 и Артемовской ТЭЦ 2 Аналитики указывают что практика нештрафуемых отсрочек для инвесторов ставит под сомнение рыночные принципы определения доходности на энергорынке РусГидро получит нештрафуемую отсрочку по запуску новых энергоблоков на Нерюнгринской ГРЭС в Якутии следует из материалов заочной правительственной комиссии по развитию электроэнергетики от 15 октября повестка есть у Ъ Речь идет о переносе сроков ввода в эксплуатацию двух угольных энергоблоков мощностью по 225 МВт с января 2026 на 31 декабря 2027 года даты начала поставки мощности на апрель 2028 года В материалах правкомиссии говорится что перенос сроков связан с высокой загрузкой производственных мощностей Силовых машин Ранее правительство приняло решение о приоритизации поставки оборудования для Нерюнгринской ГРЭС за счет переуступки очереди с проектов модернизации Пермской ГРЭС и Костромской ГРЭС Интер РАО При этом Минэнерго готово скорректировать дату запуска проекта только при условии если РусГидро изменит график поставки паротурбинных установок для Силовых машин на 31 июля 2026 года и 28 июня 2027 года соответственно Источник
Общество2 часа назад


Энергетическая гостиная
ЗАДЕРЖКА ЗА ПРЕДЕЛАМИ ШТРАФНОЙ Ввод новых блоков Нерюнгринской ГРЭС будет сдвинут на два года По данным Ъ РусГидро получит двухлетнюю отсрочку по запуску 450 МВт мощности на Нерюнгринской ГРЭС при этом избегнув штрафных санкций Среди причин проблемы с поставками оборудования со стороны Силовых машин РусГидро также предупреждает о грядущих задержках с возведением новых энергоблоков на Якутской ГРЭС 2 и Артемовской ТЭЦ 2 Аналитики указывают что практика нештрафуемых отсрочек для инвесторов ставит под сомнение рыночные принципы определения доходности на энергорынке РусГидро получит нештрафуемую отсрочку по запуску новых энергоблоков на Нерюнгринской ГРЭС в Якутии следует из материалов заочной правительственной комиссии по развитию электроэнергетики от 15 октября повестка есть у Ъ Речь идет о переносе сроков ввода в эксплуатацию двух угольных энергоблоков мощностью по 225 МВт с января 2026 на 31 декабря 2027 года даты начала поставки мощности на апрель 2028 года В материалах правкомиссии говорится что перенос сроков связан с высокой загрузкой производственных мощностей Силовых машин Ранее правительство приняло решение о приоритизации поставки оборудования для Нерюнгринской ГРЭС за счет переуступки очереди с проектов модернизации Пермской ГРЭС и Костромской ГРЭС Интер РАО При этом Минэнерго готово скорректировать дату запуска проекта только при условии если РусГидро изменит график поставки паротурбинных установок для Силовых машин на 31 июля 2026 года и 28 июня 2027 года соответственно РусГидро строит новые энергоблоки на Дальнем Востоке за счет поддержки оптового энергорынка Электростанции продают свою выработку в рынок по более высокой цене на период заключения обязательного инвестконтракта За задержку вводов или разрыв соглашений предусмотрен штраф РусГидро также просит правительство рассмотреть возможность переносов сроков вводов и для новых энергоблоков для второй очереди Якутской ГРЭС 2 начало поставки мощности июнь 2026 года и июль 2027 года и на Артемовской ТЭЦ 2 запуск в январе 2027 года Так глава РусГидро Виктор Хмарин предлагает главе Минэнерго Сергею Цивилеву Ъ видел письмо от 17 сентября сместить ввод первого энергоблока на Якутской ГРЭС 80 МВт на конец 2026 года дату начала поставки мощности установить на апрель 2027 года В 2022 году правительство решило строить на Якутской ГРЭС 2 паросиловые установки вместо газотурбинных что потребовало перепроектирования Из за загруженности производственных мощностей Силовых машин сроки изготовления газотурбинных установок для Артемовской ТЭЦ 2 также смещены на один квартал В связи с этим РусГидро просит перенести ввод объекта на июль 2027 года начало поставки мощности на 30 сентября 2027 года kommersant ru doc 8119282
Общество5 часов назад


Высокое напряжение | энергетика
Опять двойка отсрочка РусГидро может получить нештрафуемую отсрочку на запуск двух новых угольных энергоблоков Нерюнгринской ГРЭС Как сообщает Ъ со ссылкой на материалы правкомиссии ввод в эксплуатацию двух блоков по 225 МВт будет перенесен с января 2026 г на конец декабря 2027 г а начало поставки мощности на апрель 2028 г Перенос сроков может быть связан с высокой загрузкой Силовых машин Ранее Силмаш официально признавал отставание в реализации нескольких проектов По данным Ъ РусГидро просит правительство рассмотреть возможность смещения сроков ввода второй очереди Якутской ГРЭС 2 а также Артемовской ТЭЦ 2 в обоих случаях отсрочка может составить полгода Отсрочки проектов по строительству новых и модернизации действующих ТЭС становятся нормой для российской электроэнергетики Одна из главных причин уход зарубежных поставщиков после которого спрос на газовые турбины и паросиловые установки в РФ стал заметно опережать предложение Высокое напряжение
Общество3 часа назад

Раньше всех
Русгидро ждет переноса сроков ввода энергоблоков на Нерюнгринской ГРЭС в Якутии Это связано со сдвигом поставок оборудования
Общество2 часа назад


Stock News
РусГидро HYDR РусГидро получит двухлетнюю отсрочку по вводу мощностей Нерюнгринской ГРЭС РусГидро перенесет ввод двух энергоблоков Нерюнгринской ГРЭС мощностью по 225 МВт с января 2026 на декабрь 2027 года а начало поставки мощности на апрель 2028 года Правительственная комиссия одобрила перенос без штрафных санкций из за загруженности Силовых машин Компания также просит отсрочку по проектам Якутской ГРЭС 2 и Артемовской ТЭЦ 2 Аналитики предупреждают что подобная практика подрывает рыночные принципы доходности в энергетике Источник kommersant ru
Общество2 часа назад

Похожие новости





+2



+9



+1



+6



+1

Возвращение угля: дата-центры США адаптируются к растущему спросу на энергию ИИ
Общество
8 часов назад


Муниципалитеты Ингушетии получат полномочия на выдачу разрешений на строительство
Общество
1 час назад




Создание инфраструктуры переработки отходов угледобычи: согласован план мероприятий
Общество
22 часа назад




Главгосэкспертиза утвердила проект строительства водовода в Дагестане
Общество
20 часов назад




Завершение Северного завоза 2025 года в Анадырском районе
Общество
19 часов назад




Energocom разъяснила ситуацию с авансовыми платежами за газ
Общество
1 день назад
