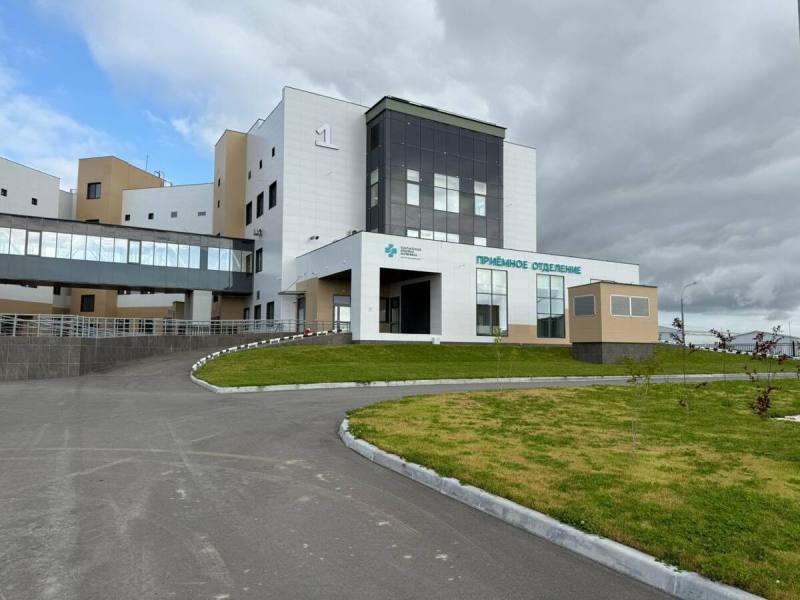

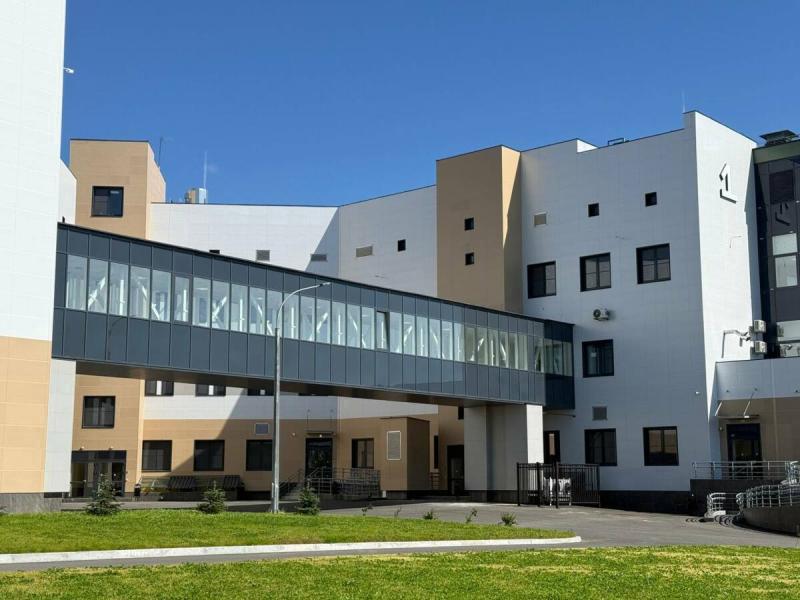

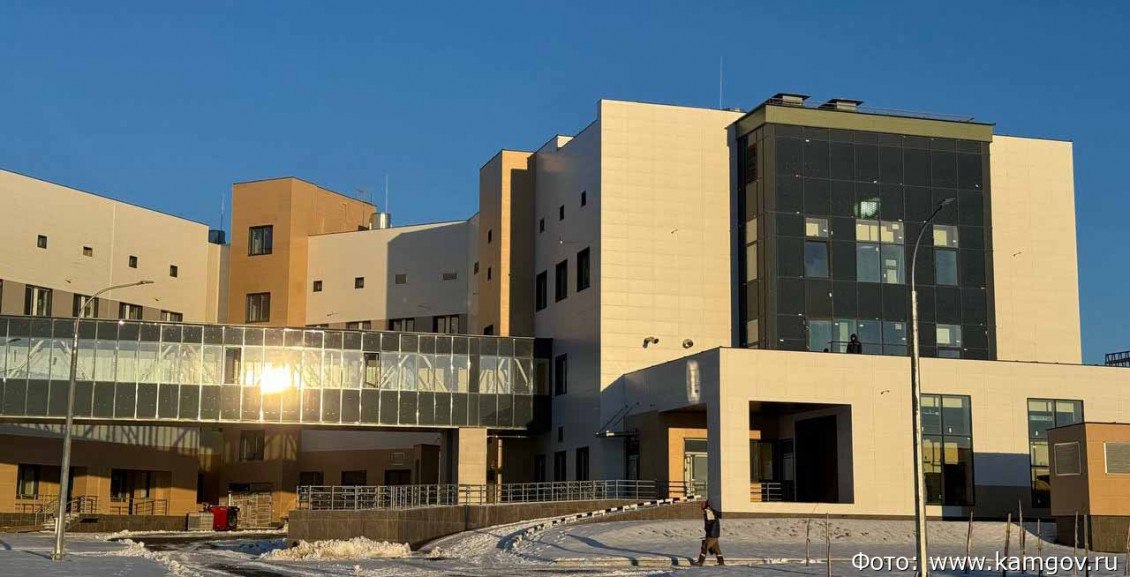

23 сентября, 08:28

КГКУ подает иск к АО Крокус Интернэшнл на 90 млн рублей за срыв сроков строительства больницы на Камчатке

Иск на 90 млн рублей подан к подрядчику за срыв сроков корректировки проектной документации по новой краевой больнице КГКУ Единая дирекция по строительству объекта Камчатская краевая больница направило в Арбитражный суд Камчатского края исковое заявление к АО Крокус Интернэшнл о взыскании пени в размере 90 млн 745 тыс руб за нарушение сроков выполнения работ по корректировке проектной документации для строящейся краевой больницы Поводом для обращения в суд стало неисполнение подрядчиком условий государственного контракта от 28 10 2022 согласно которому компания обязалась выполнить комплекс инженерных изысканий и скорректировать проектную и рабочую документацию для объекта Строительство Камчатской краевой больницы с окончательным сроком сдачи всех работ 31 июля 2023 года
Арбитражный суд Камчатского края
Арбитражный суд Камчатского края
Иск на 90 млн рублей подан к подрядчику за срыв сроков корректировки проектной документации по новой краевой больнице КГКУ Единая дирекция по строительству объекта Камчатская краевая больница направило в Арбитражный суд Камчатского края исковое заявление к АО Крокус Интернэшнл о взыскании пени в размере 90 млн 745 тыс руб за нарушение сроков выполнения работ по корректировке проектной документации для строящейся краевой больницы Поводом для обращения в суд стало неисполнение подрядчиком условий государственного контракта от 28 10 2022 согласно которому компания обязалась выполнить комплекс инженерных изысканий и скорректировать проектную и рабочую документацию для объекта Строительство Камчатской краевой больницы с окончательным сроком сдачи всех работ 31 июля 2023 года
Власти Камчатки требуют более 90 млн рублей с проектировщиков краевой больницы Строительство новой краевой больницы на Камчатке задерживается из за срыва сроков проектировщиками Заказчик требует с АО Крокус Интернэшнл почти 91 млн рублей неустойки сообщает Камчатка Сегодня По данным арбитражного суда Камчатского края компания подрядчик значительно затянула выполнение работ по корректировке проектной документации для строящейся больницы По состоянию на 20 августа 2025 года подрядчик сдал результаты только по первым двум этапам из пяти допустив просрочку от 517 до 872 дней по каждому из этапов отмечается в исковом заявлении Неустойка за просрочку этапов работ составила 90 6 млн рублей еще 100 тыс начислены за задержку передачи документации после экспертизы в 2023 году Заказчик КГКУ Единая дирекция по строительству отверг доводы подрядчика заявив что все данные и согласования предоставлялись вовремя Предварительное судебное заседание по этому делу назначено на 6 октября 2025 года Подписаться Прислать Чат
КАМЧАТКА СЕГОДНЯ / Новости Камчатки
КАМЧАТКА СЕГОДНЯ / Новости Камчатки
Власти Камчатки требуют более 90 млн рублей с проектировщиков краевой больницы Строительство новой краевой больницы на Камчатке задерживается из за срыва сроков проектировщиками Заказчик требует с АО Крокус Интернэшнл почти 91 млн рублей неустойки сообщает Камчатка Сегодня По данным арбитражного суда Камчатского края компания подрядчик значительно затянула выполнение работ по корректировке проектной документации для строящейся больницы По состоянию на 20 августа 2025 года подрядчик сдал результаты только по первым двум этапам из пяти допустив просрочку от 517 до 872 дней по каждому из этапов отмечается в исковом заявлении Неустойка за просрочку этапов работ составила 90 6 млн рублей еще 100 тыс начислены за задержку передачи документации после экспертизы в 2023 году Заказчик КГКУ Единая дирекция по строительству отверг доводы подрядчика заявив что все данные и согласования предоставлялись вовремя Предварительное судебное заседание по этому делу назначено на 6 октября 2025 года Подписаться Прислать Чат
Новости госзакупок
Новости госзакупок
На Камчатке дирекция по постройке больницы требует взыскать 90 млн рублей 23 сентября ТАСС Исковое заявление на более чем 90 млн рублей поступило в Арбитражный суд Камчатского края от КГКУ Единая дирекция по строительству объекта Камчатская краевая больница С подрядчика требуют взыскать деньги за срыв сроков корректировки проектной документации по новой краевой больнице сообщили в пресс службе суда КГКУ Единая дирекция по строительству объекта Камчатская краевая больница направило в Арбитражный суд Камчатского края исковое заявление к АО Крокус интернэшнл о взыскании пени в размере 90 745 000 рублей за нарушение сроков выполнения работ по корректировке проектной документации для строящейся краевой больницы говорится в сообщении Уточняется что поводом для обращения в суд стало неисполнение подрядчиком условий контракта согласно которому компания должна была выполнить комплекс инженерных изысканий и скорректировать проектную и рабочую документацию для объекта Строительство Камчатской краевой больницы с окончательным сроком сдачи 31 июля 2023 года Как указал истец в своем заявлении в числе претензий значительная просрочка выполнения работ По состоянию на 20 августа 2025 года сданы результаты только по двум первым этапам из пяти при этом допущена просрочка от 517 до 872 дней Общая сумма неустойки превысила 90 млн рублей Также были нарушены сроки передачи комплекта документации что повлекло за собой дополнительный штраф в размере 100 тыс рублей Заявитель указал что все доводы подрядчика о вине заказчика в срыве сроков включая ссылки на необходимость внесения изменений в задание и затягивание согласований являются необоснованными Истец утверждал что действовал в строгом соответствии с условиями контракта и в рамках законодательства своевременно предоставлял все необходимые исходные данные и согласовывал поступающие от подрядчика запросы отметили в суде Предварительное заседание назначено на 6 октября
На Камчатке рассмотрят иск на 90 млн рублей к разработчикам проекта новой краевой больницы На Камчатке подрядчику грозит пеня в размере 90 миллионов рублей за срыв сроков корректировки проекта новой краевой больницы сообщили РАИ КАМЧАТКА ИНФОРМ в арбитражном суде региона Единая дирекция по строительству объекта Камчатская краевая больница направило в суд исковое заявление к АО Крокус Интернэшнл основано известным российским предпринимателем Арасом Агаларовым Учреждение просит взыскать с подрядчика пеню в размере 90 млн 745 тыс рублей за нарушение сроков выполнения работ по корректировке проектной документации для строящейся краевой больницы Поводом для обращения в суд стало неисполнение подрядчиком условий государственного контракта по которому компания обязалась выполнить комплекс инженерных изысканий и Читать на сайте   kamchatinfo com news kolhoz detail 73222
«КАМЧАТКА-ИНФОРМ»
«КАМЧАТКА-ИНФОРМ»
На Камчатке рассмотрят иск на 90 млн рублей к разработчикам проекта новой краевой больницы На Камчатке подрядчику грозит пеня в размере 90 миллионов рублей за срыв сроков корректировки проекта новой краевой больницы сообщили РАИ КАМЧАТКА ИНФОРМ в арбитражном суде региона Единая дирекция по строительству объекта Камчатская краевая больница направило в суд исковое заявление к АО Крокус Интернэшнл основано известным российским предпринимателем Арасом Агаларовым Учреждение просит взыскать с подрядчика пеню в размере 90 млн 745 тыс рублей за нарушение сроков выполнения работ по корректировке проектной документации для строящейся краевой больницы Поводом для обращения в суд стало неисполнение подрядчиком условий государственного контракта по которому компания обязалась выполнить комплекс инженерных изысканий и Читать на сайте kamchatinfo com news kolhoz detail 73222
Камчатская краевая больница подала иск против подрядчика на 90 миллионов рублей Фирму подрядчика АО Крокус Интернэшнл обвиняют в нарушении сроков выполнения работ Организация по версии истца также нарушила сроки передачи документации для строящейся краевой больницы Нажмите для подробностей   kam24 ru news main 20250923 121029 html utm source telegram utm medium messenger
Новости Камчатки - Кам 24
Новости Камчатки - Кам 24
Камчатская краевая больница подала иск против подрядчика на 90 миллионов рублей Фирму подрядчика АО Крокус Интернэшнл обвиняют в нарушении сроков выполнения работ Организация по версии истца также нарушила сроки передачи документации для строящейся краевой больницы Нажмите для подробностей kam24 ru news main 20250923 121029 html utm source telegram utm medium messenger
НОВОСТИ КАМЧАТКИ
НОВОСТИ КАМЧАТКИ
Строительство новой краевой больницы на Камчатке столкнулось с серьезными проблемами из за срыва сроков проектировщиками Заказчик подал иск к АО Крокус Интернэшнл о взыскании почти 91 миллиона рублей неустойки за нарушение сроков подготовки документации передает Камчатка Сегодня По данным арбитражного суда Камчатского края компания подрядчик значительно затянула выполнение работ по корректировке проектной документации для строящейся больницы По состоянию на 20 августа 2025 года подрядчик сдал результаты только по первым двум этапам из пяти допустив просрочку от 517 до 872 дней по каждому из этапов отмечается в исковом заявлении Общая сумма начисленной неустойки за просрочку основных этапов работ составила 90 млн 645 тысяч рублей Дополнительные 100 тысяч рублей штрафа связаны с нарушением сроков передачи полного комплекта документации после получения положительного заключения государственной экспертизы еще в 2023 году Заказчик КГКУ Единая дирекция по строительству объекта Камчатская краевая больница отверг доводы подрядчика о вине заказчика в срыве сроков В иске подчеркивается что все необходимые исходные данные предоставлялись своевременно а согласования проводились без задержек Предварительное судебное заседание по этому делу назначено на 6 октября 2025 года Источник kamtoday ru news society vlasti kamchatki trebuyut bolee 90 mln rubley s proektirovshchikov kraevoy bolnitsy Информационное агентство Камчатка
